①5馬力天吊×1set,30馬力天埋×1set 新設工事(川口市)

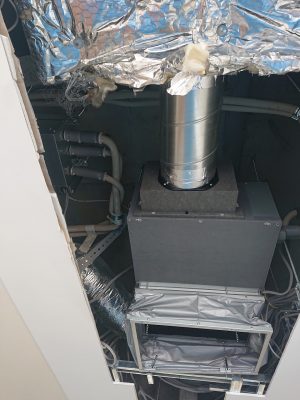

→仕掛中の案件です。上記空調設備の冷媒配管の先行配管、天吊室内機の据付を行っています。
天埋空調機の内外機械の納期と内装の工程遅れがあり、7月後半までstay状態です。
②8馬力冷暖フリー(28ビルトイン×4台)更新工事(毛呂山町)
→某病院の冷暖フリーの空調機を更新しています。
冷暖フリーとは同冷媒系統の中で冷房と暖房を混在できる空調機です。
今週は機械の入替、配管接続、耐圧まで完了しています。
残として、試運転調整、内装待ちによるハーフパネル取付となります。

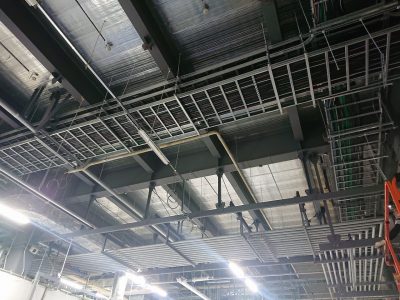

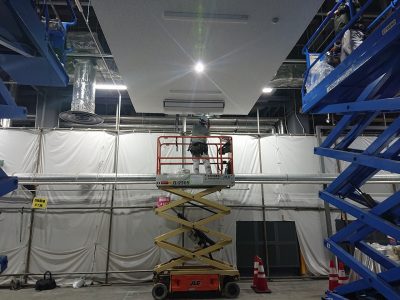

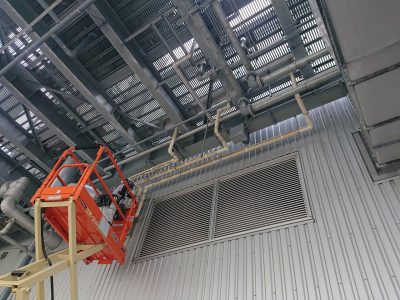

③60馬力GHP(10馬力工業用天吊×6台)×2set 新設(草加市)

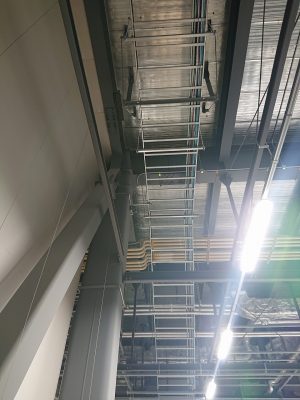

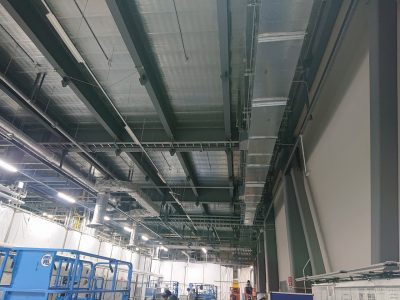

→某製作所にて60馬力のGHP(ガスヒートポンプ)を2set新設する工事が始まりました。空調エリア(工場)としてエリア内に10馬力の工業用天吊と搬送ファンが12台ずつ導入されます。
7月後半までの工期の予定です。
※川口市ケーティエヌでは今年度も空調/冷凍冷蔵設備(管工事(冷媒を主))一緒に働いて頂ける方を求人募集中です。
2週分の作業週報です。
梅雨に入りました。冷媒配管屋としてはシーズン的に掻きいれ時です。
熱中症につけて今期も業務遂行してまいります。
①レイアウト変更に伴うビルマル空調機室内機移設工事(戸田市)
→ゴールデンウイーク終盤より継続中の工事です。
今週は本館の1F工場拡大に伴い、撤去した室内機の移設(室内機4台)が完了しています。
運転できる状態にありますが、パネル取付が残っており内装待ちです。
また、別棟にて4馬力天カセペア2台を移設しています。
全体的には進捗率的には80%といったところです。

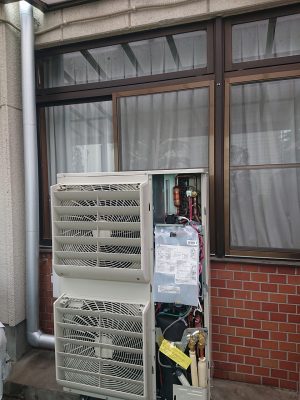

②5馬力天吊×1set,30馬力天埋×1set 新設工事(川口市)
→上記空調設備の冷媒配管の先行配管を行っています。室外機据付は6月後半、室内機据付は7月中旬を予定しています。

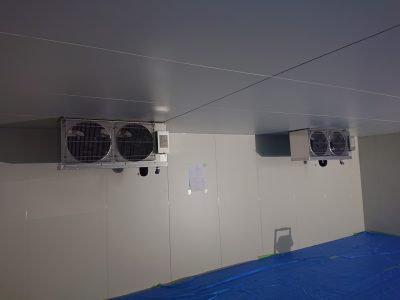

③冷蔵設備 天吊型ツイン×1set 新設(川越市)

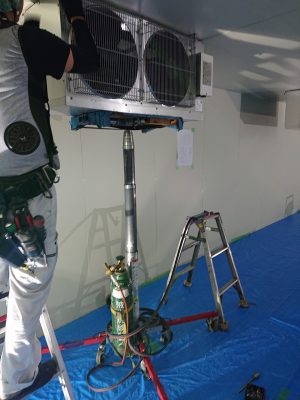

→工場内にプレハブを組み、冷蔵設備(庫内温度5℃)を新設しています。
近くに蒸気配管もあり、かなり暑い中で仕事でしたが、問題無く完了しています。
④2.2馬力(63)天吊ペア×1set 更新工事(さいたま市)
→4階建て3階事務所の天吊室内機を更新しています。
エレベータがなく、もの運びがウエイトを占めた工事でした。
昇降グリルとワイヤレスリモコンの据付に多少手間取りましたが、問題無く完了しています。
⑤某自動車部品会社 71室内機1台移設(朝霞市)
→レイアウト変更に伴いビル用マルチのパッケージエアコン(室内機10台)の中の室内機1台を移設しています。配管自体が長く、室内機1台移設するにも耐圧テストを行うのに窒素7㎥1本フル使うほどでした。運転できる状態にはありますが、移設した室内機の部屋は内装工事中のため、パネル取付が残工事となっています。
⑥某製薬会社6馬力天吊×2set 新設工事(川越市)
→5月より仕掛中の6馬力天吊×2set 新設工事です。室外機据付に伴い屋外の配管を行っています。屋内では現在内装工事中で、完了次第、室内機据付、配管、耐圧と進むことになります。
⑦某プラスチック加工会社 食堂 空調設備更新工事(滑川町)
→食堂にある10馬力床置を10馬力天吊ツインへ更新する工事です。
配管の支持の取り方に多少難儀しましたが、何とかうまく収まることができ、無事完了しています。
※川口市ケーティエヌでは今年度も空調/冷凍冷蔵設備(管工事(冷媒を主))一緒に働いて頂ける方を求人募集中です。
今週の作業週報です。
①レイアウト変更に伴うビルマル空調機室内機移設工事(戸田市)
→ゴールデンウイーク終盤より継続中の工事です。
今週は20馬力の床置の移設配管工事を行っており、電気屋さんの室内電源移設待ちとなっていますが、弊社の作業としては完了しており、試運転待ちとなっています。
また、別棟の1F工場拡大に伴い、室内機の移設工事が始まっており、こちらは既設室内機撤去を行っています。
全体的には進捗率的には60%といったところです。
②8馬力床置2setの更新工事(久喜市)
→先週より施工しており、今週早々に試運転を問題なく完了しています。

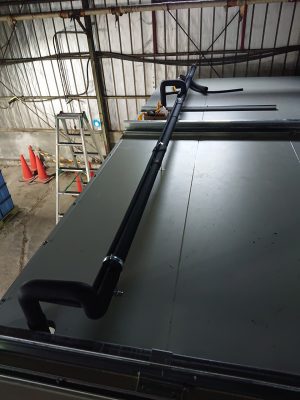

③5馬力スポットエアコン×2set 更新工事(熊谷市)
→高さ4mほどのところにあるスポットエアコンを更新する工事です。
※川口市ケーティエヌでは今年度も空調/冷凍冷蔵設備(管工事(冷媒を主))一緒に働いて頂ける方を求人募集中です。
