10/10~ 現場作業週報

急に秋が来て、朝晩が冷える日が増えてきました。

10月、11月が紅葉シーズンですが、この時期は高速道路がやたらと混みます。

弊社は川口を拠点に埼玉全域にてお仕事させて頂いており、高速道路を使って現場に行くことが多いのですが、埼玉の最南端に位置する弊社は大概は北上するため、紅葉狩り渋滞にバッティングすることが多いため、朝から現場間に合うのかどうなのかという心配が常にあります。

早めに出れば済む話ですが、睡眠はそれなりにとりたくて。

2週分の週報です。

①ビルマル空調機2set更新工事(能力280(天吊4台)、能力335(天吊3台)(さいたま市)

事務室と実験室にてビルマル空調機の更新工事を行っております。

問題無く完了しました。

②社屋空調機更新工事5か年計画(朝霞市)

5か年空調機更新計画の2年目を迎えています。今年度もお仕事を頂き、11月までを予定しています。昨年は同じ位置に設備を入れ替えていましたが、今年は移設、増設、それに伴う配管サイズの拡張とニーズが多様になっています。問題無く進めてまいります。

③某食品工場冷凍機更新工事(日高市)

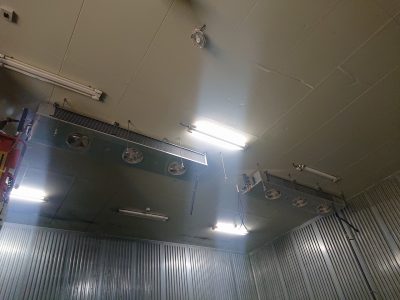

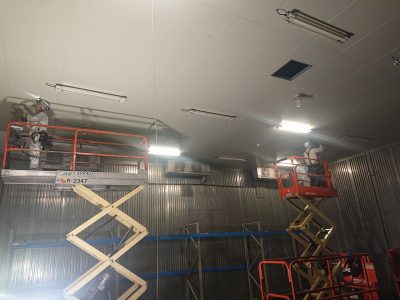

トリプル天吊型冷凍機×2setを更新しています。庫内温度5℃です。

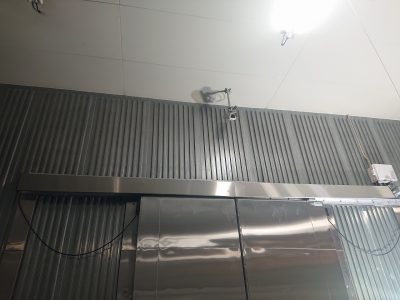

壁側設置「後ろ吸い込み+前吹き出し」の冷却器から中央設置「下吸い込み+横吹き出し」の冷却器に変わります。

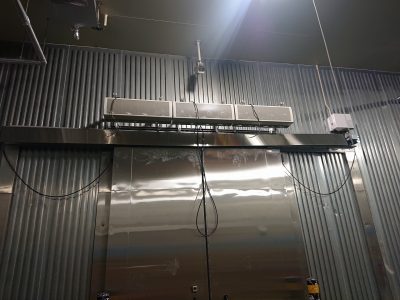

また、新しくエアカーテンを設置しています。

来週試運転予定です。

④10馬力床置空調機更新工事(東松山市)

食品工場の生産ラインの床置空調機を更新しています。

食品工場のため、露出配管部分はラッキングを行っています。

⑤レイアウト変更に伴う空調機更新工事(吉川市)

某クリニックのレイアウト変更に伴い、パッケージエアコン(天カセ)を壁掛けルームに更新しています。前回天井内仕込みが終わっており、今週内装が上がったので器具付け(室内機、ドレンポンプ)を行っています。電気屋さんによるコンセント設置が未であった点とドレンポンプの異常停止アダプタの手配忘れがあり、完全に完工とはいっていませんが、引継ぎを行っており、現場終了となっています。
